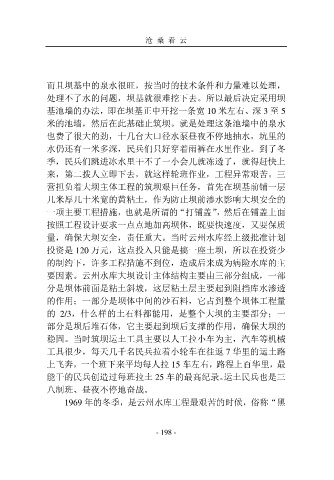

沧  桑  看  云




                                而且坝基中的泉水很旺,按当时的技术条件和力量难以处理,
                                处理不了水的问题,坝基就很难挖下去。所以最后决定采用坝
                                基池墙的办法,即在坝基正中开挖一条宽 10 米左右、深 3 至 5
                                米的池墙,然后在此基础止筑坝。就是处理这条池墙中的泉水
                                也费了很大的劲,十几台大口径水泵昼夜不停地抽水,坑里的
                                水仍还有一米多深,民兵们只好穿着雨裤在水里作业。到了冬
                                季,民兵们跳进冰水里干不了一小会儿就冻透了,就得赶快上
                                来,第二拨人立即下去,就这样轮班作业,工程异常艰苦。三
                                营担负着大坝主体工程的筑坝艰巨任务,首先在坝基前铺一层
                                几米厚几十米宽的黄粘土,作为防止坝前渗水影响大坝安全的
                                一项主要工程措施,也就是所谓的“打铺盖”,然后在铺盖上面
                                按照工程设计要求一点点地加高坝体,既要快速度,又要保质
                                量,确保大坝安全,责任重大。当时云州水库经上级批准计划
                                投资是 120 万元,这点投入只能是搞一座土坝,所以在投资少
                                的制约下,许多工程措施不到位,造成后来成为病险水库的主
                                要因素。云州水库大坝设计主体结构主要由三部分组成,一部
                                分是坝体前面是粘土斜坡,这层粘土层主要起到阻挡库水渗透
                                的作用;一部分是坝体中间的沙石料,它占到整个坝体工程量
                                的 2/3,什么样的土石料都能用,是整个大坝的主要部分;一
                                部分是坝后堆石体,它主要起到坝后支撑的作用,确保大坝的
                                稳固。当时筑坝运土工具主要以人工拉小车为主,汽车等机械
                                工具很少,每天几千名民兵拉着小轮车在往返 7 华里的运土路
                                上飞奔,一个班下来平均每人拉 15 车左右,路程上百华里,最
                                能干的民兵创造过每班拉土 25 车的最高纪录。运土民兵也是三
                                八制班、昼夜不停地奋战。
