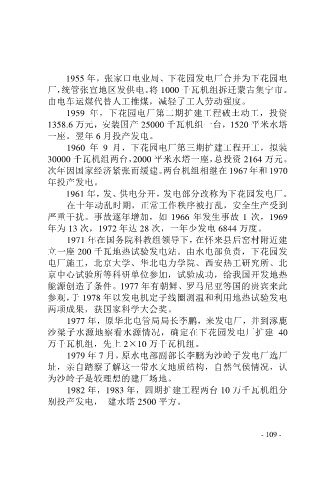

1955 年,张家口电业局、下花园发电厂合并为下花园电
厂,统管张宣地区发供电。将 1000 千瓦机组拆迁蒙古集宁市。
由电车运煤代替人工推煤,减轻了工人劳动强度。
1959 年,下花园电厂第二期扩建工程破土动工,投资
1358.6 万元,安装国产 25000 千瓦机组一台,1520 平米水塔
一座。翌年 6 月投产发电。
1960 年 9 月,下花园电厂第三期扩建工程开工,拟装
30000 千瓦机组两台,2000 平米水塔一座,总投资 2164 万元。
次年因国家经济紧张而缓建。两台机组相继在 1967 年和 1970
年投产发电。
1961 年,发、供电分开,发电部分改称为下花园发电厂。
在十年动乱时期,正常工作秩序被打乱,安全生产受到
严重干扰。事故逐年增加,如 1966 年发生事故 1 次,1969
年为 13 次,1972 年达 28 次,一年少发电 6844 万度。
1971 年在国务院科教组领导下,在怀来县后窑村附近建
立一座 200 千瓦地热试验发电站。由水电部负责,下花园发
电厂施工,北京大学、华北电力学院、西安热工研究所、北
京中心试验所等科研单位参加,试验成功,给我国开发地热
能源创造了条件。1977 年有朝鲜、罗马尼亚等国的贵宾来此
参观,于 1978 年以发电机定子线圈测温和利用地热试验发电
两项成果,获国家科学大会奖。
1977 年,原华北电管局局长李鹏,来发电厂,并到涿鹿
沙梁子水源地察看水源情况,确定在下花园发电厂扩建 40
万千瓦机组,先上 2×10 万千瓦机组。
1979 年 7 月,原水电部副部长李鹏为沙岭子发电厂选厂
址,亲自踏察了解这一带水文地质结构,自然气侯情况,认
为沙岭子是较理想的建厂场地。
1982 年,1983 年,四期扩建工程两台 10 万千瓦机组分
别投产发电, 建水塔 2500 平方。
